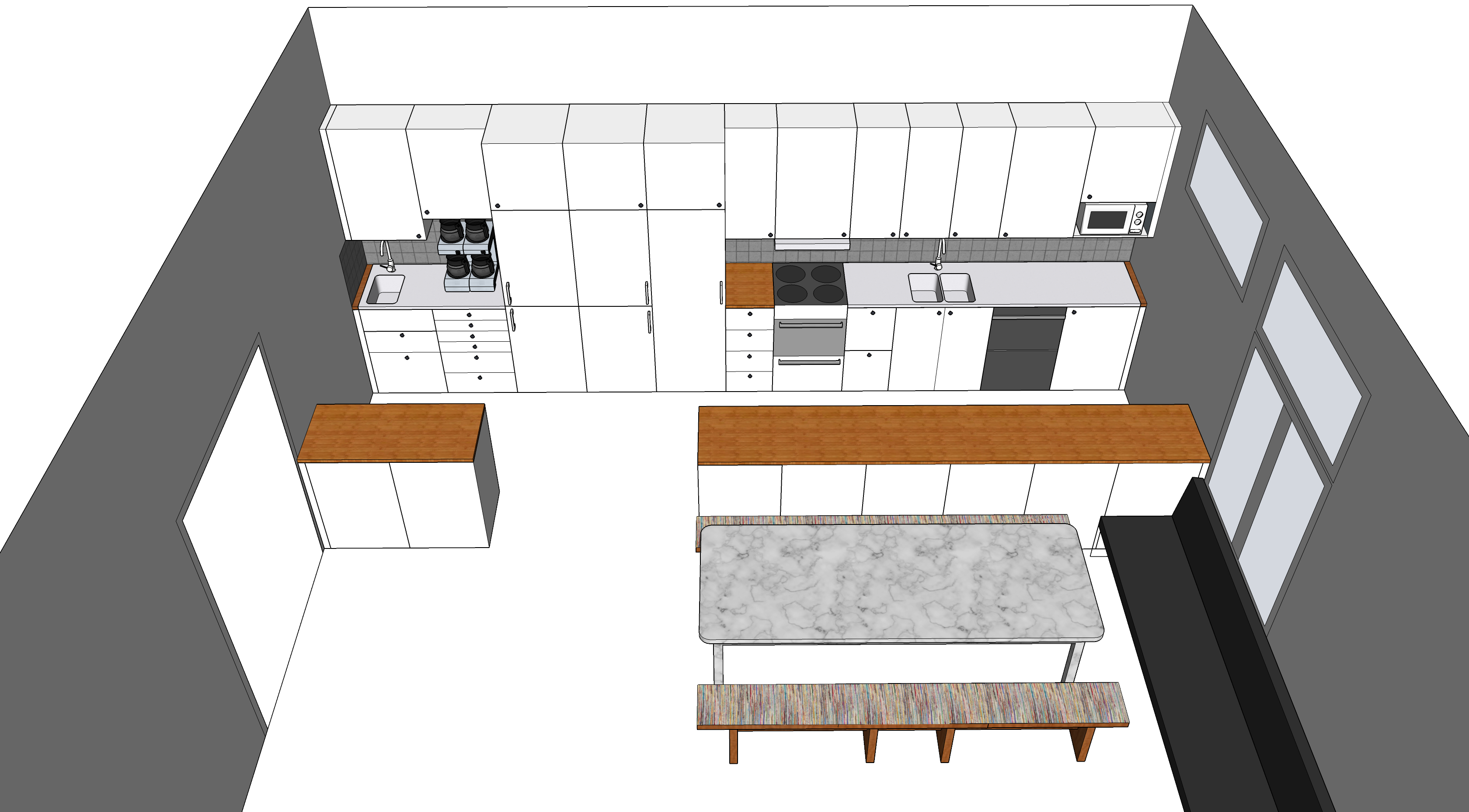

Från den 11 december och ett par månader framåt byter vi kök i Gillesstugan med gemensamma krafter. Här ser du en skiss över hur det är tänkt och lite info om vad som ska göras och när. Det behövs arbetsinsatser av alla slag och föreningen är tacksam för alla som har möjlighet att ställa upp. Mobilnummer till fler kontaktpersoner finns längre ner i listan. Hör gärna av dig om du vill kolla vad du kan bidra med för tillfället.
Arbetsledare:
Ann Gullbrandsson 070-2717387 ann.gullbrandsson@telia.com
Bengt Carlson 076-7775347 carlsonbengt@gmail.com
Det här ska vi göra
Riva det gamla köket.
Bära ut och köra bort skräp med hjälp av några släpkärror (ta gärna med om du har).
Sälja på Blocket eller bud från medlem:
• Några skåp och bänkar.
• En restaurangdiskmaskin + reservdelsmaskin
• …
Fixa underarbeten inför golvläggning och väggmålning, spackling, slipning osv.
Rördragning för vatten och avlopp
Förberedelser för elarbeten
Eldragning och inkoppling
Målning av väggar och tak
Skruva ihop köksinredning från IKEA
Montera köksinredning
Arbetstider:
Måndagar och onsdagar 10 – 16
Tisdagar och torsdagar 14 – 20
Det kommer förstås också bli arbete på helgtid.
Arbetsplanering
Preliminär planering som uppdateras vid behov:
Vecka 50
Vi ska under veckan tömma och riva köket, div. el och rörarbeten, spackling och målning. Ta bort golv i köksdelen.
Vecka 51
Fortsatt målning. Dra fram avlopp. Förbereda mattläggning. Endast måndag och tisdag.
Vecka 52
Fortsatt målning. Endast den 27:e 10.00 till 16.00
Vecka 1
Golvläggning. Vi arbetar bara med att ta emot leverans från IKEA, troligen torsdagen den 4/1.
Vecka 2
Montering av skåp o lådor. Dragning av vatten. Måndag till torsdag. Obs!! Vi jobbar inte på torsdagen, Det har gått så bra så nu väntar vi på vitvarorna och därefter elektrikern.
Vecka 3
Montering och uppsättning av skåp. Leverans av vitvaror tisdagen den 16:e. Obs! Vi arbetar tisdagen den 16:e och onsdagen den 17:e samt lördag, söndag 20-21/1. Det blir inget på söndag!!!
Vecka 4
Fortsatt montering och uppsättning av skåp. Nu väntar vi på kakelsättning och därefter rörarbeten.
Vecka 5 Nu är kakel uppsatt, elen klar och på måndag kväll blir vatten och avlopp klart. På tisdag och onsdag börjar vi diska och sätta in i lådor och skåp, gardinuppsättning, städning m.m. Tisdag kör vi 14.00 – 20.00 och onsdag 10.00 – 16.00
Vecka 6 Vi har lita kvar att göra så vi räknar med måndag 10.00 – 15.00 och tisdag 10.00 – 15.00. Det är några lister som ska upp, köra till tippen, märkning av lådor och städning m.m.
